Цели 2023
Завершена

Ново-Переделкино. О сроках строительства школы и сада

г Москва, ул Лукинская
Дата приема: 23.12.2019

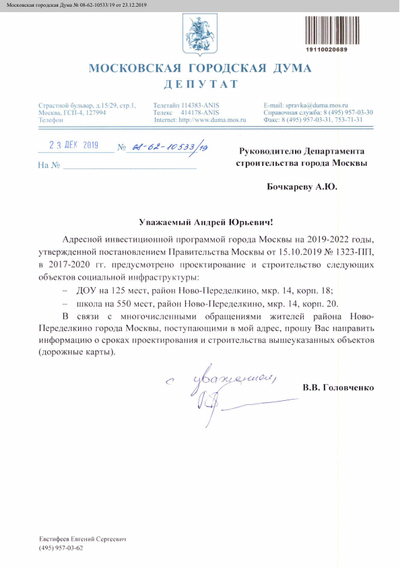

Автор: Головченко В.В. (депутат МГД)
Нехватка мест в садах и школах поселения Внуковское негативно отражается на доступности образовательных услуг ново-переделкинцев. Необходимо строго соблюдать сроки ввода в эксплуатацию: - ДОУ на 125 мест, район Ново-Переделкино, мкр. 14, корп. 18; - школа на 550 мест, район Ново-Переделкино, мкр. 14, корп. 20.
г Москва, ул Лукинская
Дата приема: 23.12.2019
Автор: Головченко В.В. (депутат МГД)

Подписка на уведомления

Прикреплено документов : 16

24.01.2023

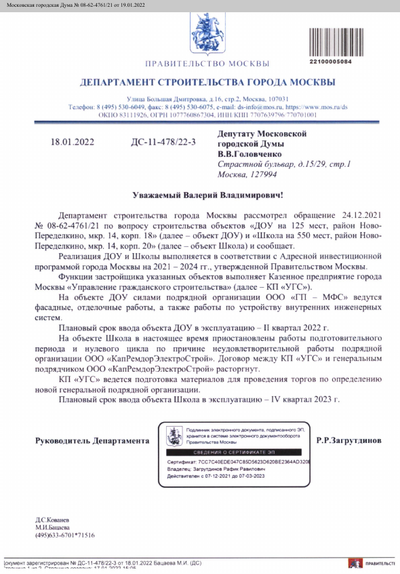

Ответ Департамента строительства Москвы - 8

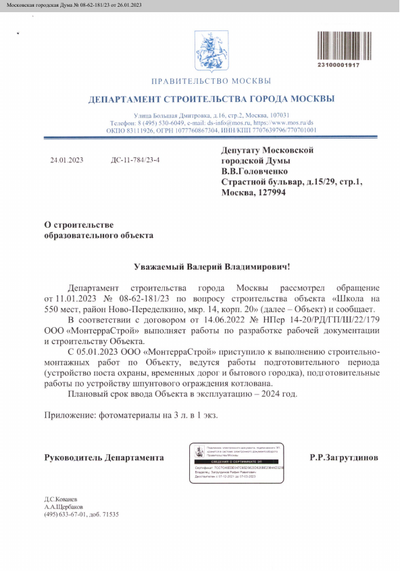

С 05.01.2023 ООО «МонтерраСтрой» приступило к выполнению строительномонтажных работ по Объекту, ведутся работы подготовительного периода (устройство поста охраны, временных дорог и бытового городка), подготовительные работы по устройству шпунтового ограждения котлована. Плановый срок ввода Объекта в эксплуатацию - 2024 год.
11.01.2023

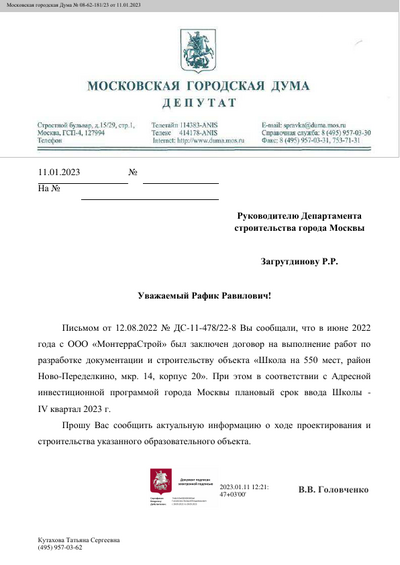

Запрос в Департамент строительства Москвы - 8

Вы сообщали, что в июне 2022 года с ООО «МонтерраСтрой» был заключен договор на выполнение работ по разработке документации и строительству объекта «Школа на 550 мест, район Ново-Переделкино, мкр. 14, корпус 20». При этом в соответствии с Адресной инвестиционной программой города Москвы плановый срок ввода Школы - IV квартал 2023 г. Прошу Вас сообщить актуальную информацию о ходе проектирования и строительства указанного образовательного объекта.
02.09.2022

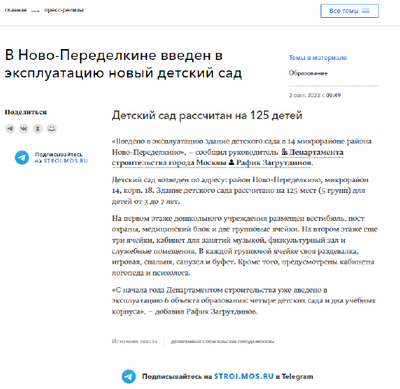

Пост на сайте stroi.mos.ru

Детский сад введен в эксплуатацию
12.08.2022

Ответ Департамента строительства Москвы - 7

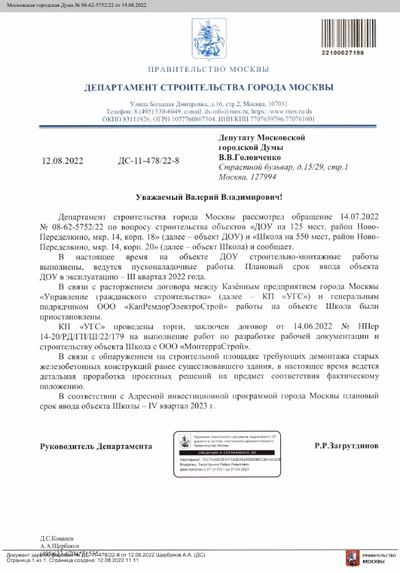

В настоящее время на объекте ДОУ строительно-монтажные работы выполнены, ведутся пусконаладочные работы. Плановый срок ввода объекта ДОУ в эксплуатацию - III квартал 2022 года. В связи с расторжением договора между Казённым предприятием города Москвы «Управление гражданского строительства» и генеральным подрядчиком ООО «КапРемдорЭлектроСтрой» работы на объекте Школа были приостановлены. КП «УГС» проведены торги, заключен договор на выполнение работ по разработке рабочей документации и строительству объекта Школа с ООО «МонтерраСтрой». В связи с обнаружением на строительной площадке требующих демонтажа старых железобетонных конструкций ранее существовавшего здания, в настоящее время ведется детальная проработка проектных решений на предмет соответствия фактическому положению. В соответствии с Адресной инвестиционной программой города Москвы плановый срок ввода объекта Школы - IV квартал 2023 г.
14.07.2022

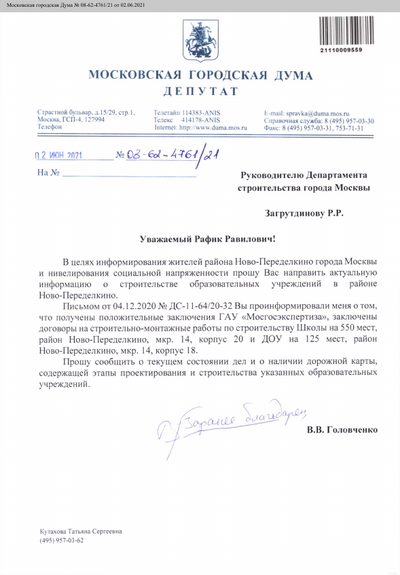

Запрос в Департамент строительства Москвы - 7

В целях информирования жителей об актуальном состоянии дел прошу сообщить о ходе работы по завершению строительства социальных объектов.
18.01.2022

Ответ Депстроя - 6

Функции застройщика указанных объектов выполняет Казенное предприятие города Москвы «Управление гражданского строительства» (далее - КП «УГС»). На объекте ДОУ силами подрядной организации ООО «ГП - МФС» ведутся фасадные, отделочные работы, а также работы по устройству внутренних инженерных систем. Плановый срок ввода объекта ДОУ в эксплуатацию - II квартал 2022 г. На объекте Школа в настоящее время приостановлены работы подготовительного периода и нулевого цикла по причине неудовлетворительной работы подрядной организации ООО «КапРемдорЭлектроСтрой». Договор между КП «УГС» и генеральным подрядчиком ООО «КапРемдорЭлектроСтрой» расторгнут. КП «УГС» ведется подготовка материалов для проведения торгов по определению новой генеральной подрядной организации. Плановый срок ввода объекта Школа в эксплуатацию - IV квартал 2023 г.
24.12.2021

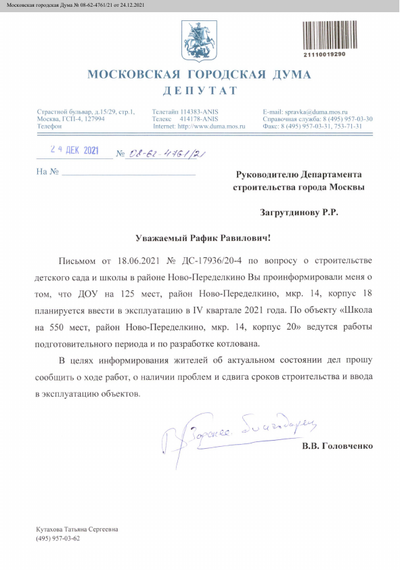

Запрос в Депстрой - 6

В целях информирования жителей об актуальном состоянии дел прошу сообщить о ходе работ, о наличии проблем и сдвига сроков строительства и ввода в эксплуатацию объектов.
18.06.2021

Ответ Депстрой_5

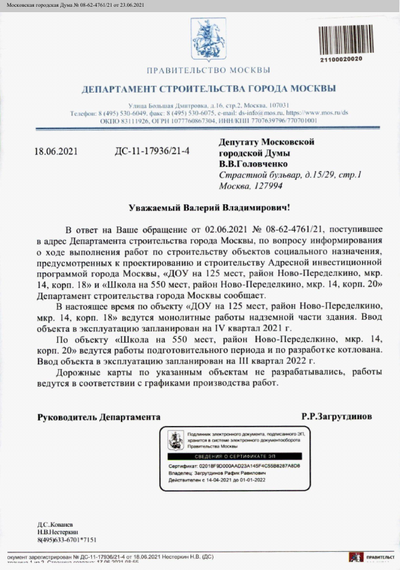

В настоящее время по объекту ДОУ на 125 мест, район Ново-Переделкино, мкр. 14, корпус 18 ведутся монолитные работы надземной части здания. Ввод объекта в эксплуатацию запланирован на IV квартал 2021 года. По объекту Школа на 550 мест, район Ново-Переделкино, мкр. 14, корпус 20 ведутся работы подготовительного периода и по разработке котлована. Ввод объекта в эксплуатацию запланирован на III квартал 2022 года. Дорожные карты по указанным объектам не разрабатывались, работы ведутся в соответствии с графиками производства работ.
02.06.2021

Актуализация сроков

Письмом от 04.12.2020 № ДС-11-64/20-32 Департамент строительства проинформировал о том, что получены положительные заключения ГАУ «Мосгосэкспертиза», заключены договоры на строительно-монтажные работы по строительству Школы на 550 мест, район Ново-Переделкино, мкр. 14, корпус 20 и ДОУ на 125 мест, район Ново-Переделкино, мкр. 14, корпус 18. Прошу сообщить о текущем состоянии дел и о наличии дорожной карты, содержащей этапы проектирования и строительства указанных образовательных учреждений.
04.12.2020

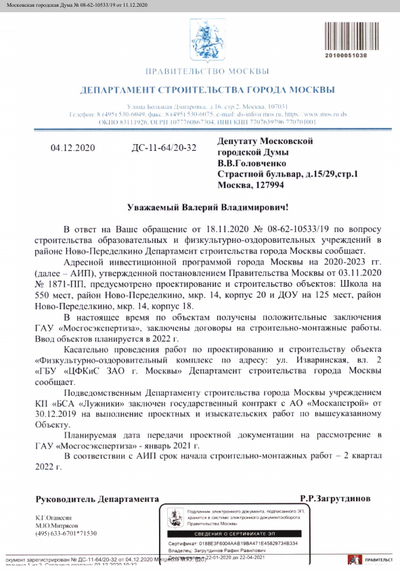

Ответ Депстрой_4

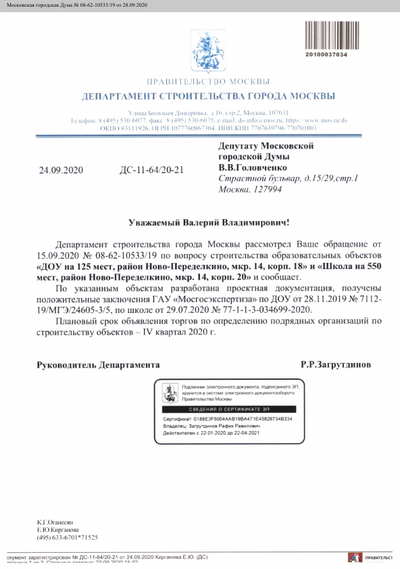

В настоящее время по объектам получены положительные заключения ГАУ «Мосгосэкспертиза», заключены договоры на строительно-монтажные работы. Ввод объектов планируется в 2022 г.
18.11.2020

Актуализация сроков

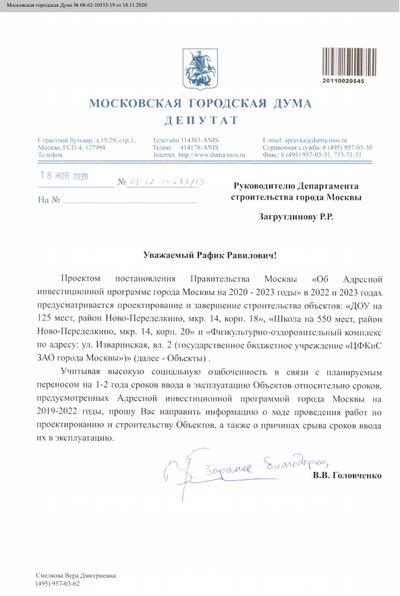

Учитывая высокую социальную озабоченность в связи с планируемым переносом на 1 -2 года сроков ввода в эксплуатацию Объектов относительно сроков, предусмотренных Адресной инвестиционной программой города Москвы на 2019-2022 годы, прошу Вас направить информацию о ходе проведения работ но проектированию и строительству Объектов, а также о причинах срыва сроков ввода их в эксплуатацию.
24.09.2020

Ответ Депстрой_3

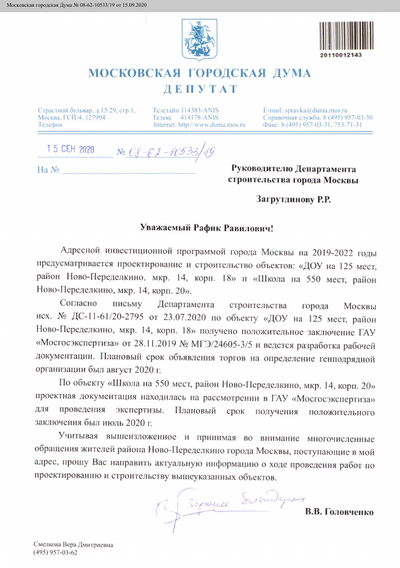

Все по графику
15.09.2020

Актуализация сроков

Актуализация сроков завершения строительства.
03.07.2020

Ответ Депстрой_2

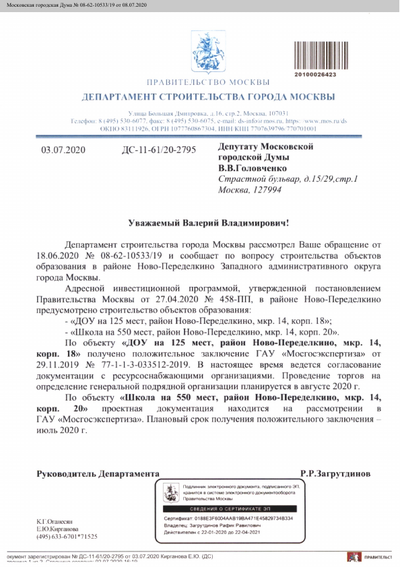

По объекту ДОУ на 125 мест - В настоящее время ведется согласование документации с ресурсоснабжающими организациями. Проведение торгов на определение генеральной подрядной организации планируется в августе 2020 г. По объекту Школа на 550 мест - проектная документация находится на рассмотрении в ГАУ «Мосгосэкспсртиза». Плановый срок получения положительного заключения - июль 2020 г.
18.06.2020

Актуализация сроков

запрос в ДепСтрой. Актуализация сроков работ.
21.01.2020

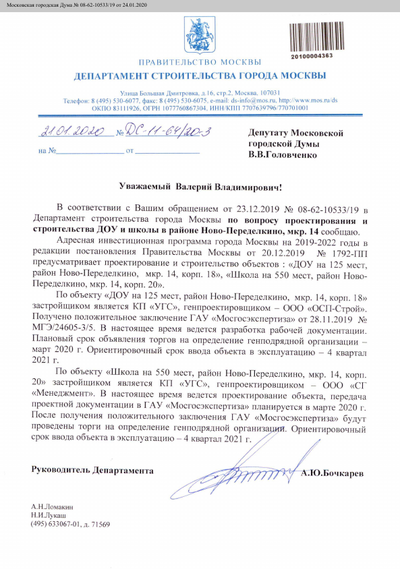

Ответ Депстрой_1

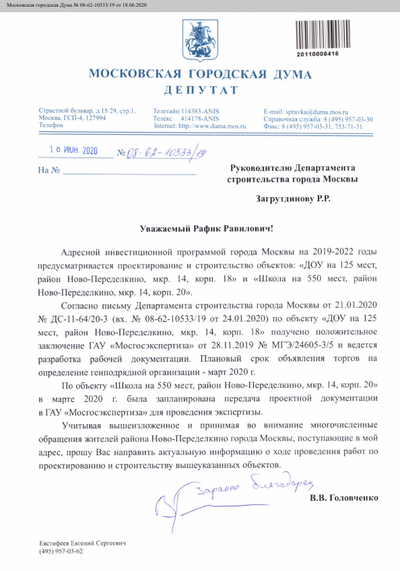

По объекту «ДОУ на 125 мест, район Ново-Переделкино, мкр. 14, корп. 18» - Получено положительное заключение ГАУ «Мосгосэкспертиза» от 28.11.2019 № МГЭ/24605-3/5. В настоящее время ведется разработка рабочей документации. Плановый срок объявления торгов на определение генподрядной организации - март 2020 г. Ориентировочный срок ввода объекта в эксплуатацию - 4 квартал 2021 г. По объекту «Школа на 550 мест, район Ново-Переделкино, мкр. 14, корп. 20» застройщиком является КП «УГС», «Менеджмент». В настоящее время ведется проектирование объекта, передача проектной документации в ГАУ «Мосгосэкспертиза» планируется в марте 2020 г. После получения положительного заключения ГАУ «Мосгосэкспертиза» будут проведены торги на определение генподрядной организации срок ввода объекта в эксплуатацию - 4 квартал 2021 г.
показать больше
свернуть

Материалы по обращению

23.12.2019

Ново-Переделкино. О сроках строительства школы и сада

Нехватка мест в садах и школах поселения Внуковское негативно отражается на доступности образовательных услуг для ново-переделкинцев. Необходимо строго соблюдать сроки ввода в эксплуатацию: - ДОУ на 125 мест, район Ново-Переделкино, мкр. 14, корп. 18; - школа на 550 мест, район Ново-Переделкино, мкр. 14, корп. 20.
